Wir reagieren auf steigende NachfrageMainzer Netze bauen ein neues Umspannwerk
Bereits seid Ende 2023 kann das Rechenzentrum der Firma Yondr, das gerade direkt nebenan entsteht, mit Strom versorgt werden. Das erste von vier Feldern ist bereits in Betrieb - somit kann das Rechenzentrum der Firma Yondr mit noch mehr Leistung zu versorgt werden.

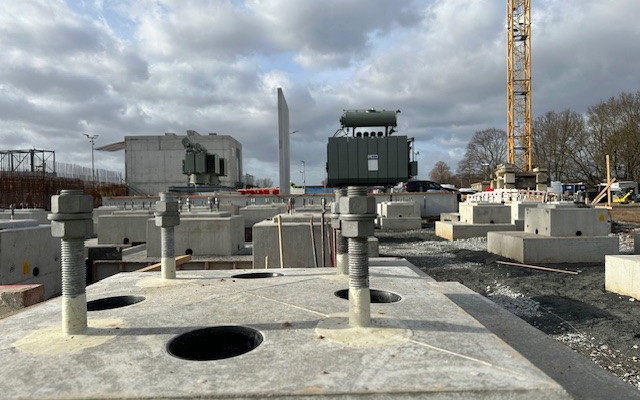

Mittlerweile stehen alle vier Felder sowie vier Gebäude und eine Eigenbedarfs-Trafostation, die das Umspannwerk mit Strom versorgt. Auch die Fundamente an den Portalen wurden mittlerweile aufgeschüttet. Der zweite Trafo ist auch bereits aufgestellt.
Nach Fertigstellung der Baumaßnahme erfolgt die Inbetriebnahme voraussichtlich im Frühjahr 2025.
Wir halten Sie hier über den Baufortschritt auf dem Laufenden.
Videos von der Mainspitze

Es ist fast fertig!

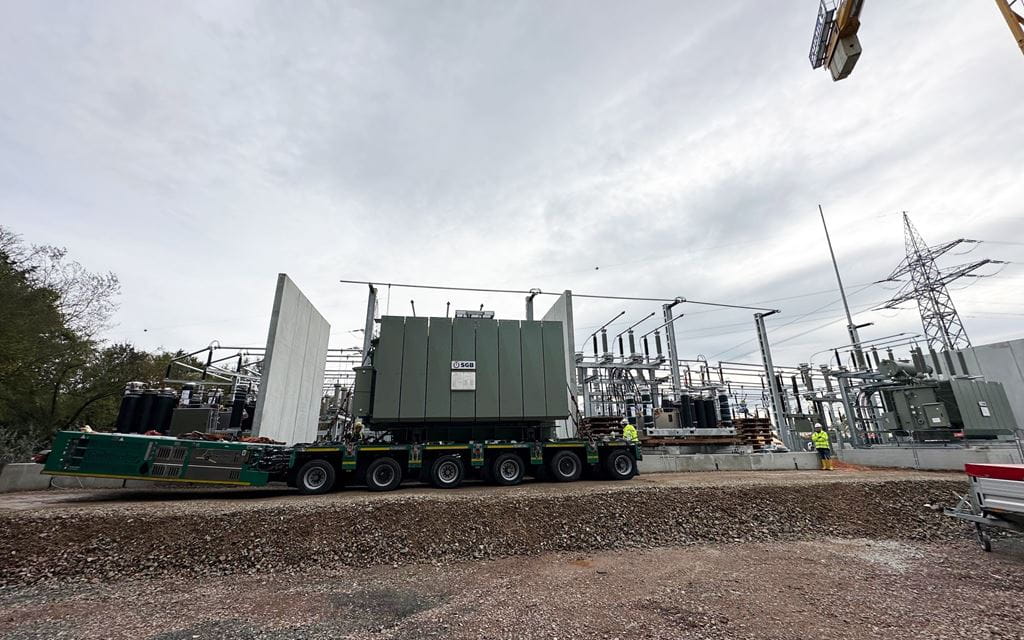

Ein zweiter 65t Trafo zieht ein

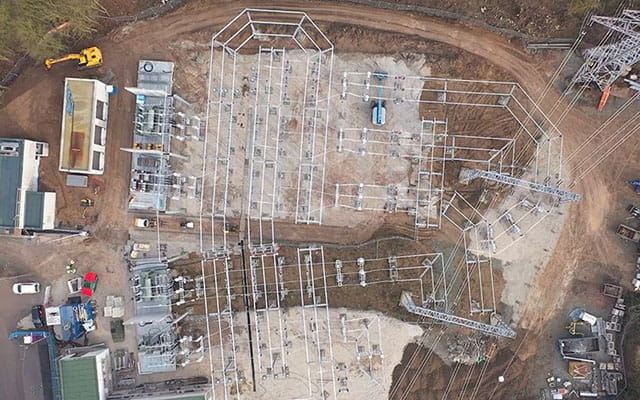

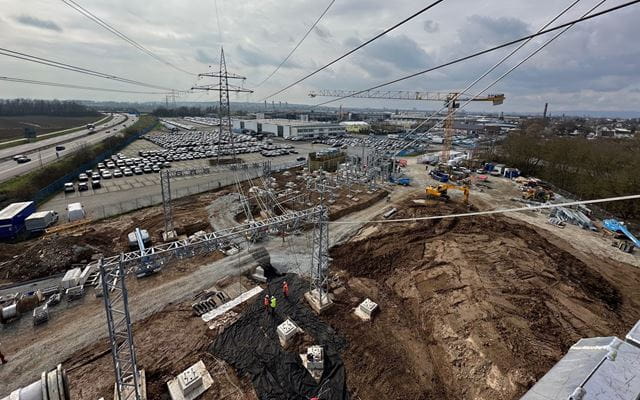

Das Umspannwerk von oben

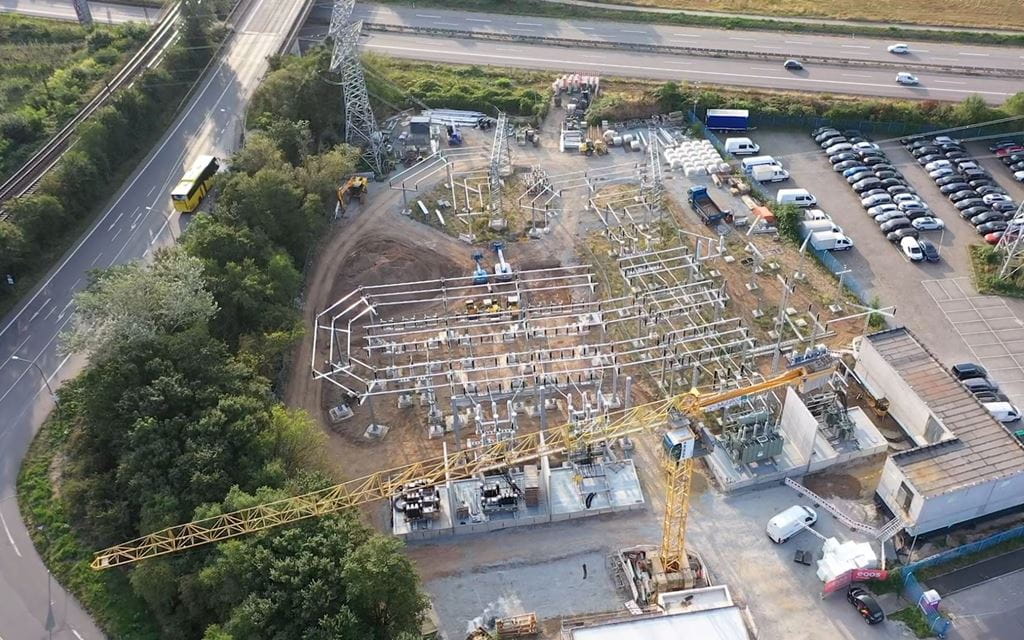

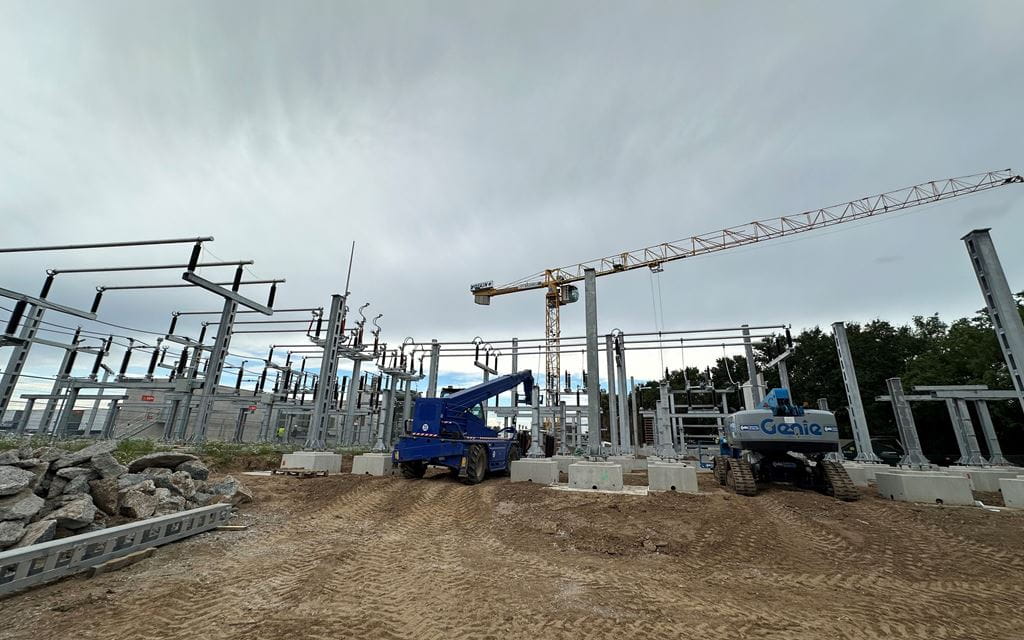

Felder 2 und 3 werden gebaut

Es geht hoch hinaus

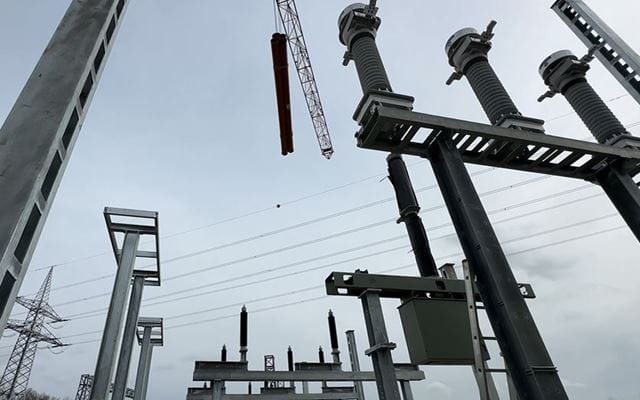

Erste 110kV-Feld wird gebaut

Vorarbeiten für Freileitungen

Der Strom fließt

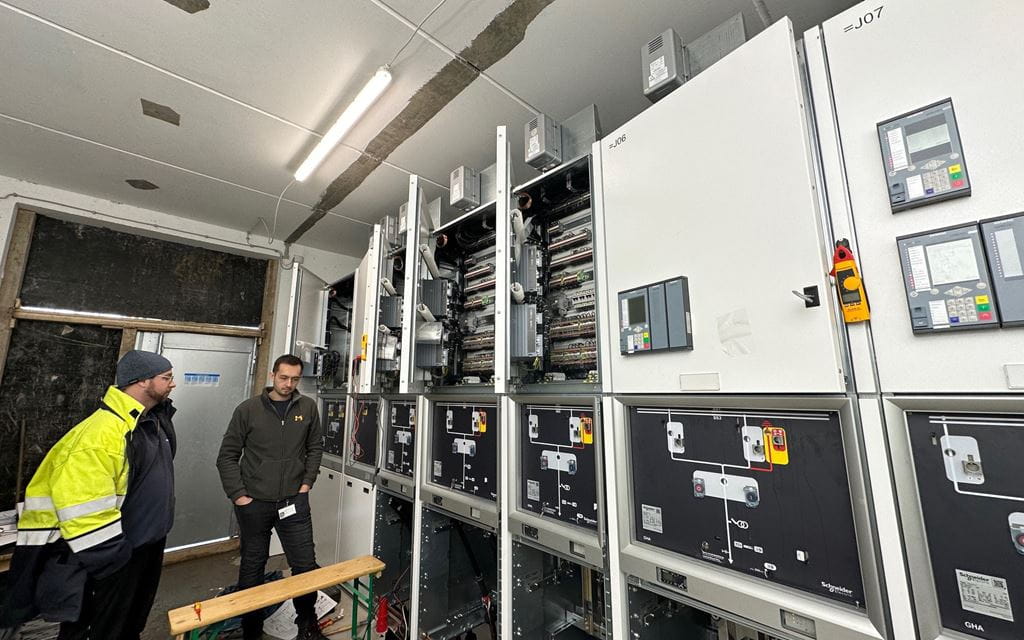

Schaltstation und Kabeleinzug

Es geht Schlag auf Schlag

Baubegehung

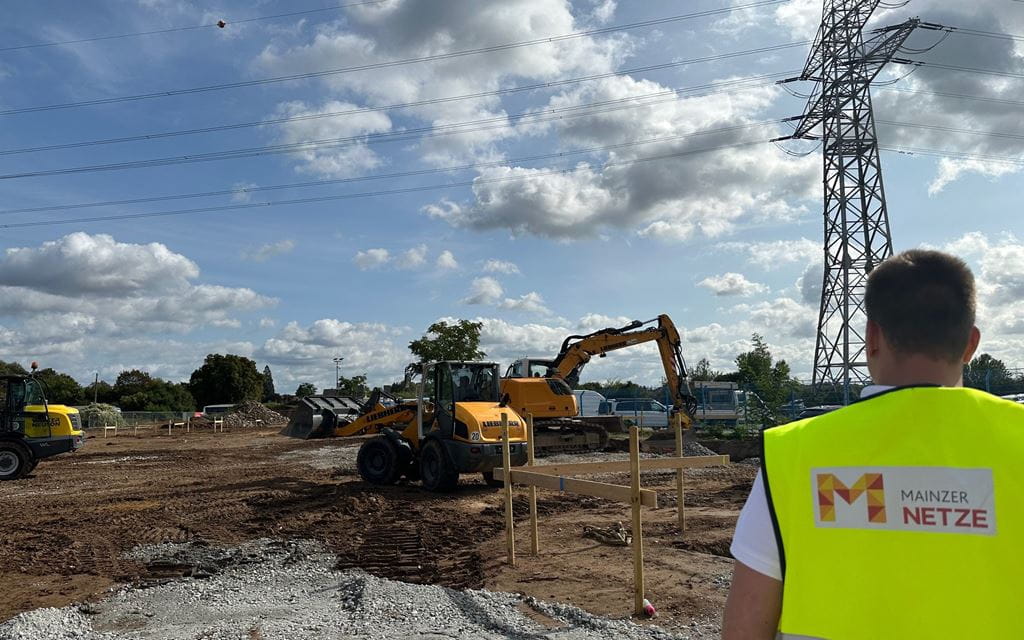

Startschuss der Bauarbeiten
